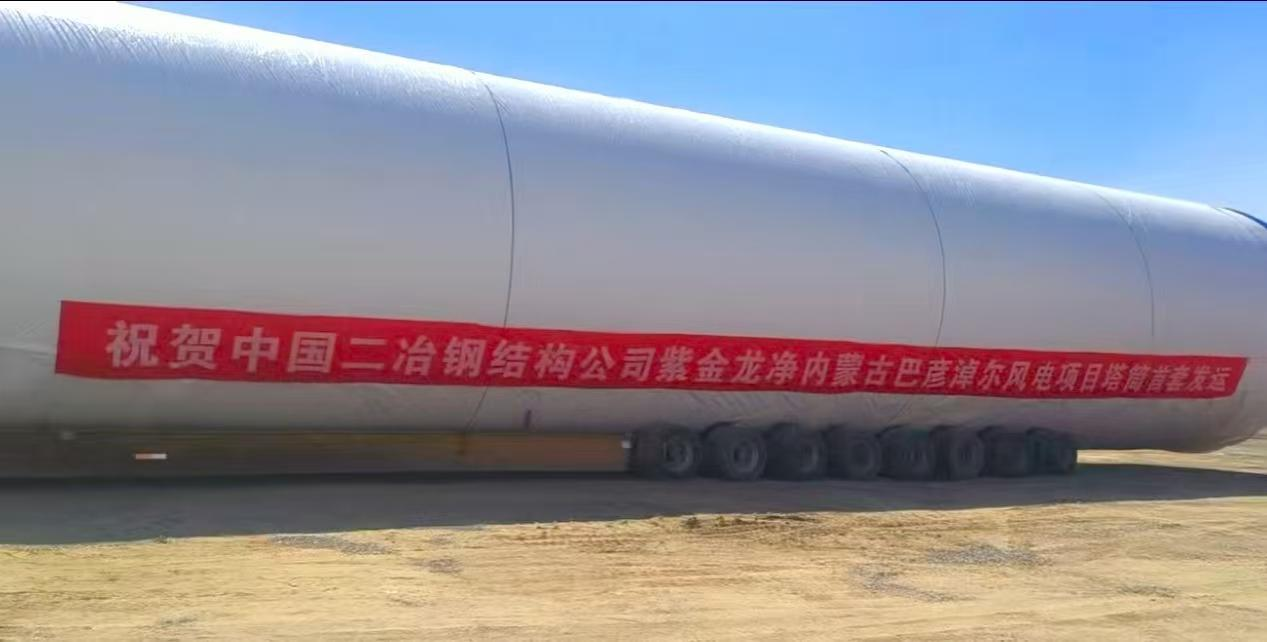

近日,由鋼構分公司新能源事業部制作的紫金龍凈內蒙古巴彥淖爾可再生能源替代工程風電EPC總承包一期70兆瓦項目首套塔筒順利發車。
該項目塔筒共計10套,總重量近4000噸,工期為60天。生產期間,新能源事業部克服了因頻繁的極端天氣給生產帶來的不利影響,制定詳細的生產計劃,通過倒排工期,各生產環節緊密配合及嚴格執行質量管控體系和落實安全生產規章制度等措施,確保了產品質量和人員安全,實現了項目的優質履約和首套塔筒的按期發車。項目的建成,將在當地形成“綠電開發-產業增值-鄉村振興”良性循環。
該項目的順利發車,標志著項目從前期準備正式轉入設備安裝階段,同時也為后續的按期并網發電奠定了堅實的基礎。
